泓浩机电浅谈管道电预热

  • 发布日期:2017/12/6 15:13:00 阅读次数:699
  • 管道电预热是指在管道整体回填之前,将管道受热以后产生的一部分膨胀变形提前释放,从而降低管道的轴向力、轴向应力,减少管道滑动段的位移量,提高管网运行稳定性的一种管网安装方式。电预热技术可对保温管进行均匀和稳定的加热。电预热是新型的管网安装方式,它不同于其他预热安装方式,既不需要大量的热水,也不需要太多的设备,只要具备380V∼400V的稳定电源即可。如果现场实在不具备稳定电源,可以采用输出电压为380V∼400V的发电机作为电源。
    根据热胀冷缩的原理,保温管在升温的过程中,热量增多,长度也不断伸长。当保温管的伸长量达到设计预热伸长量时即可进行回填。为了使回填过程中钢管的伸长量不回缩,需继续预热保持恒温,直到焊接完成、回填结束方可停止预热。
    泓浩机电浅谈管道电预热

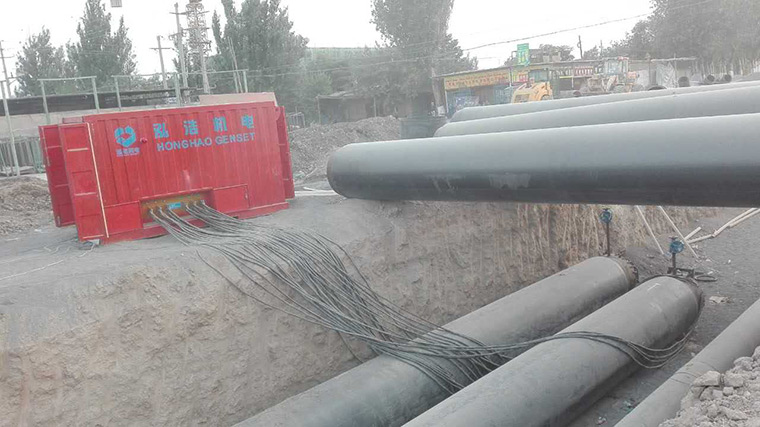

    管道电预热安装的操作步骤①将预热设备摆放于管道一端的平整场地上。②在管道两端焊接接线螺栓(螺栓一般呈纵向单排焊接),并用电缆将管道同设备连接。③用电缆连接预热保温管另一端的供、回水管。④安装温度。如果直管段末端没有焊接弯头,则用细钢管将传感器推入保温管内,安装在管端向内至少12m的位置处;如果直管段末端已经焊有弯头,传感器无法放入和取出,且又必须将传感器安装在保温管上时,可以在保温管外层上开个小口安装温度传感器。⑤检查仪器是否正常。⑥开机预热。⑦回填。回填过程严格按设计要求进行。如果在预热过程中温度达到设计温度而管的伸长量未达到设计要求,可以以5℃为阶梯上调温度。
    管道电预热安装过程中需要注意的事项①如果供热管一端固定,则应在另一端设置测量装置,并由专人读取管道伸长量;如果管道两端都没有固定,管道沿两侧伸长,则应在两端分别设置测量装置并由 专人读取管道伸长量,然后将两端的伸长量相加即为总伸长量。②预热段内不能有变径或不同材质的保温管。③在预热过程中,不允许供、回水管道之间存在任何短接,否则将发生短路或局部发热。④将管道两端管口⑤如果在管道上有三通,则必须在预热之前做出或连通。所有分支三通在预热过程中必须敞沟,而且不能与三通分支连接。⑥在管道达到预热伸长量进行焊接和回填时,一定要保证回填质量,否则预热结束后保温管回缩量太大,达不到使管道释放一半应力的目的。
    管道电预热安装与其他预热安装方式的比较。集中供热的施工工地主要分布在大街小巷的道路上。以前的管道预热安装方式主要有水预热和风预热。在对保温管进行水预热时,需要大量的循环热水和与之配套的锅炉、水泵等设备;当采用风预热时,需鼓风机等设备,设备拆装困难。这两种管道预热安装方式都会产生较大的噪音,尤其是采用风预热,会影响附近居民的正常生活;在施工过程中,较多的设备将会占用马路,直接影响车辆、人员的通行。而电预热是一种对环境不造成污染的新型管网安装方式。电预热过程中,保温管内流动的电压为36V∼40V,不会对周围施工人员造成伤害;对保温管来讲,在预热过程中管道的温度均匀上升,应力释放也均匀,对保温管的损害较小。
    专业管道电预热我们用专业的态度服务每一位客户 http://www.hong-hao.cn/ 管道电预热行业第一站。
首 页 | 管道预热设备 | 管道预热工程 | 成功案例 | 解决方案 | 技术支持 | 关于泓浩 | 在线留言| 联系我们
copyright©2014 泓浩机电设备有限公司 版权所有 备案号:新ICP备16000666号-37
电话: 0991-3664373,0991-3185600 传真:0991-3664728
*本站相关网页素材及相关资源均来源互联网,如有侵权请速告知,我们将会在24小时内删除* [后台管理]
